一、背景:

在施工图预算、工程结算过程中,钢筋工程量的核对花费时间较多,虽然现在都采用软件计算,但双方的结果往往偏差较大;究其原因,主要在钢筋工程量计算标准(软件)设置上产生较大的差异,针对这些差异,我们通过查阅图纸及相关规范,合理设置(软件)标准工程量计算规则,以达到钢筋工程量的准确性。

通过我们对所合作单位的了解及对前期项目的总结,发现钢筋计算标准设置均存在不同程度的差异,且在招标文件及合同条款中均没有具体约定;如果将这些合理的、科学的规范及规定在招标文件或合同中加以明确,将会减少工程量核对过程中的争议,大大提高工作效率,合理降低施工成本。


二、主要计算差异:

序号

项目内容

计算方式一

计算依据

计算方式二

计算依据

1

墙柱梁板箍筋、墙柱水平及垂直钢筋、梁上下部钢筋、板底筋及面筋等根数

向上取整+1

软件默认,设计无明确规定,但此设置符合规范要求

四舍五入+1

根据钢筋排布规则

2

剪力墙起始竖向分布钢筋距暗柱边距离

S/2

软件默认

S

根据规范12G901-1

3

钢筋工程量汇总方式

按外皮计算钢筋长度(不考虑弯曲调整值)

软件默认

按中轴线计算钢筋(考虑弯曲值调整)

工程量清单及计价定额有关解释

向上取整+1”、“按四舍五入+1”计算方式,根据钢筋的排布规则,取定不同长度的钢筋进行钢筋排布。

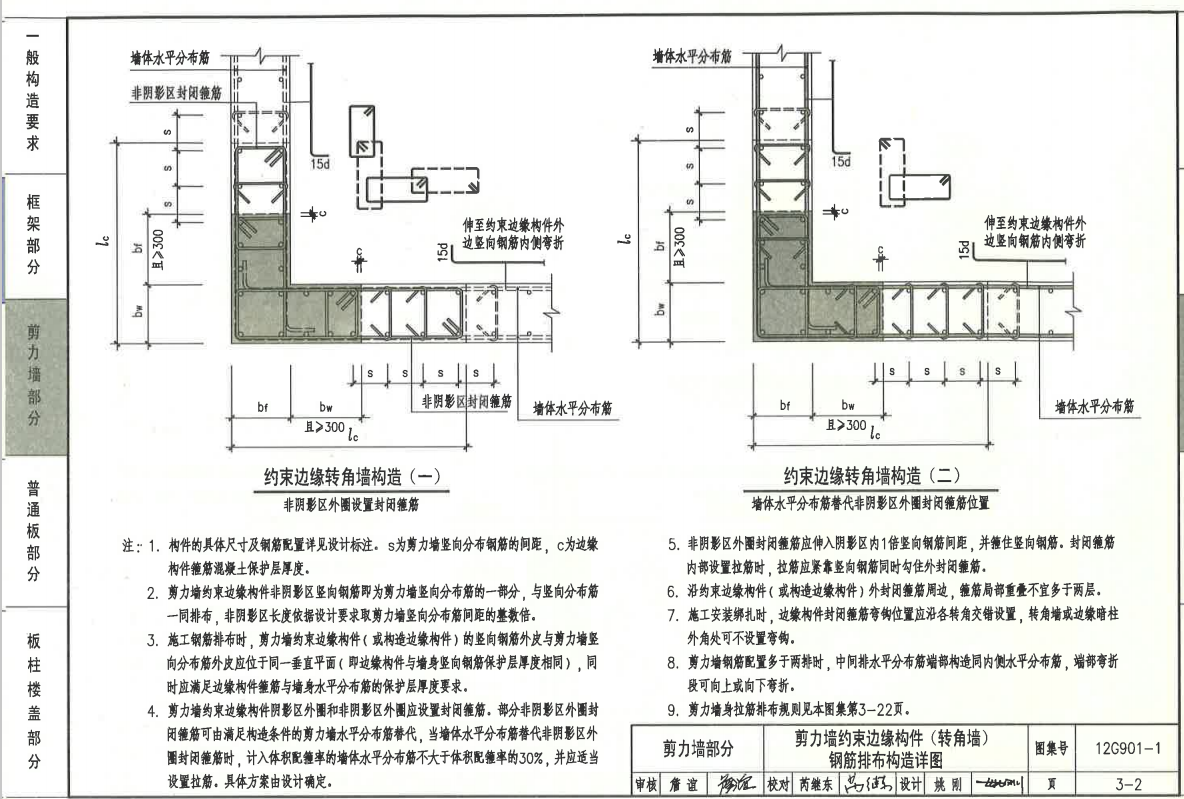

“S”表示剪力墙竖向分布钢筋设计距暗柱边的间距,依据如下图。

具体采用哪种计算方式原则上应按现场实际做法来进行设置并计算。

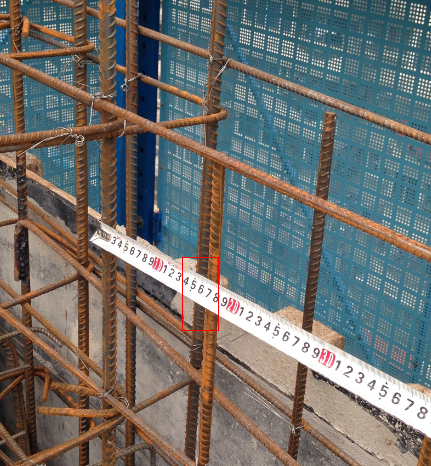

现场主体剪力墙Q1,其分布筋间距为200mm,该剪力墙起始竖向分布钢筋距暗柱边距离为200mm,即为“S”



剪力墙Q2,其分布筋间距为150mm,该剪力墙起始竖向分布钢筋距暗柱边距离150mm,即为“S”


三、对比结果:

以某住宅楼为例,正负0.00以上部分,层数27层,层高2.8m,11895.82平米。

1、各种计算方式钢筋技术指标对比结果如下:

A:按“向上取整+1”、墙柱纵向起始间距为S/2设置设置

B:按“四舍五入+1”、墙柱纵向起始间距为S/2设置设置

C:按“四舍五入+1”及墙柱纵向起始间距为S设置

D:按“四舍五入+1”及墙柱纵向起始间距为S、中轴线设置

钢筋工程量(kg)

单方含量(kg/m2)

钢筋工程量(kg)

单方含量(kg/m2)

钢筋工程量(kg)

单方含量(kg/m2)

钢筋工程量(kg)

单方含量(kg/m2)

532613.97

44.77

525536.95

44.18

521611.44

43.85

514417.72

43.24



2、各种计算方式钢筋经济指标差异对比结果如下:

A算法与B算法差异

(A-B

A算法与C算法差异

(A-C

A算法与D算法差异

(A-D

量差

(kg)

总价差

(元)

单方差

 (元/m2)

量差

(kg)

总价差

(元)

单方差

 (元/m2)

量差

(kg)

总价差

(元)

单方差

 (元/m2)

7077.03

38923.64

3.27

11002.53

60513.90

5.09

18196.25

100079.39

8.41

备注:钢筋综合单价5.5元/kg计算。



四、结论:

引用上例,该楼栋住宅面积为11895.82m2,按“D”计算方式(按“四舍五入+1”及墙柱纵向起始间距为S、中轴线设置)钢筋计算设置,可以节约18.2t钢筋,节约成本约10万元。

目前大部分项目中高层均采用剪力墙结构,若采用上述方式计算设置,可节约更多的成本。


五、优化后钢筋设置:

1、优化设置虽说有依据,但与从业人员技术水平及对规范的理解不同,往往会忽略这些优化方法,若是将一些常规做法和设置方法在招标文件或合同中加以明确,就可以避免很多不必要的争议。

2、根据16G平法及相应图集,并结合现场实际施工,对除以上三点设置以外的设置也可进行优化。

3、在设计初期通过指标测算,向业主提出合理的优化建议,以便合理管控成本。
